Introdução
Na gestão contemporânea de produtos e engenharia de software, a busca por previsibilidade, ritmo sustentável e eficiência não depende de intuição. Durante anos, muitas equipes tentaram prever entregas calculando horas ou somando pontuações abstratas. No entanto, em vez de gastar horas tentando estimar usando Story Points, equipes de alta maturidade utilizam a contagem empírica de itens entregues por período, conhecida como Throughput.
O Que É Throughput no Contexto Ágil
O Throughput, comumente traduzido como taxa de vazão, representa a quantidade de itens de trabalho concluídos por um sistema em um período de tempo predeterminado. Essa métrica mede exclusivamente o que atravessou todas as etapas do fluxo de valor e atendeu à Definition of Done (Definição de Pronto), chegando às mãos do usuário final ou ao ambiente de produção.
Diferente de métricas de vaidade focadas em esforço bruto ou horas apontadas, a vazão foca no resultado consumado. O Throughput pode ser expresso em diferentes unidades temporais de acordo com a cadência da organização:
- Itens entregues por dia;
- Histórias de usuário concluídas por semana;
- Demandas finalizadas por sprint;
- Entregas liberadas por mês ou trimestre.
Como Calcular o Throughput: A Fórmula Básica
O cálculo básico do Throughput é direto e transparente. A fórmula elementar divide o número de demandas terminadas pela extensão do período avaliado:
Throughput = Total de Itens Concluídos / Período de TempoImagine que nas últimas quatro semanas uma equipe de desenvolvimento finalizou 24 histórias de usuário. O Throughput semanal médio desse time é calculado dividindo 24 itens por 4 semanas, resultando em uma média de 6 itens por semana.
Contudo, a gestão moderna de fluxo recomenda não confiar cegamente apenas em médias aritméticas. Como a variabilidade faz parte do desenvolvimento de produtos complexos, o mais indicado é registrar a quantidade de itens concluídos por semana em um histograma de frequência. Essa distribuição histórica servirá como base para modelos probabilísticos, como a Simulação de Monte Carlo, permitindo responder prazos com intervalos de confiança estatísticos, por exemplo: temos 85% de probabilidade de entregar entre 18 e 22 itens nas próximas três semanas.
A Lei de Little e o Equilíbrio do Fluxo

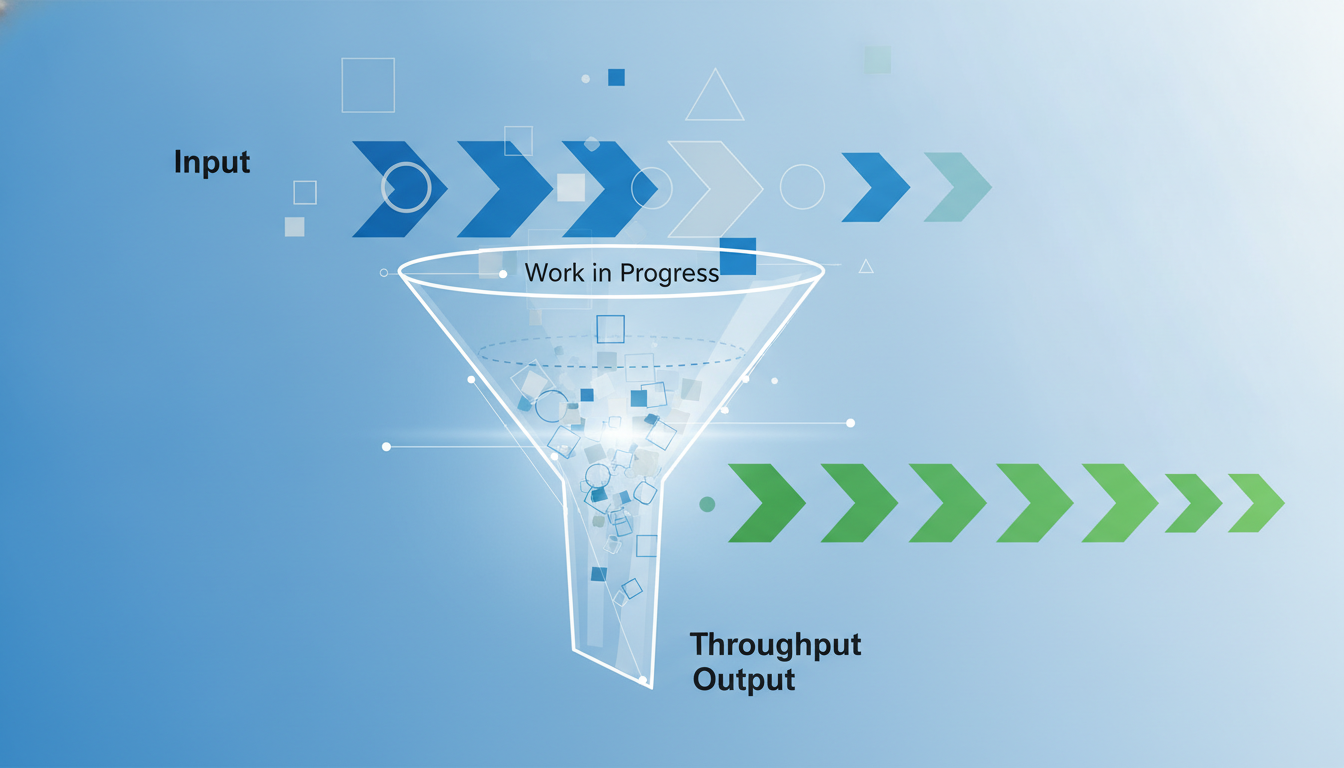

Para gerenciar o Throughput de maneira consciente, é indispensável compreender a Lei de Little. Formulada pelo matemático John Little na teoria das filas, ela descreve a relação matemática de longo prazo entre três variáveis fundamentais de qualquer sistema estável:
- WIP (Work in Progress): a quantidade média de itens em progresso no sistema;
- Throughput (Vazão): a taxa média de conclusão de itens por unidade de tempo;
- Lead Time (Tempo Médio de Ciclo): o tempo total que um item permanece dentro do sistema, desde o momento em que o compromisso de fazê-lo é assumido até a entrega final.
WIP = Throughput x Lead TimeRearranjando a equação para encontrar o tempo médio de ciclo, temos:
Lead Time = WIP / ThroughputEssa equação prova uma verdade contundente: se a capacidade produtiva do time (Throughput) permanece aproximadamente constante, qualquer aumento no volume de tarefas iniciadas simultaneamente (WIP) provocará um aumento proporcional direto no tempo que cada tarefa leva para ser entregue.
O Custo Invisível do Multitasking e da Troca de Contexto
Para visualizar o efeito prático da Lei de Little e da sobrecarga de trabalho, observe o impacto de manter muitas iniciativas abertas ao mesmo tempo.
Considere uma equipe responsável por manter um produto. Historicamente, essa equipe conclui 6 funcionalidades grandes por ano, o que representa uma vazão média de 0,5 funcionalidade por mês (6 itens divididos por 12 meses).
Se a equipe mantiver o foco estrito e trabalhar em apenas uma funcionalidade por vez (WIP = 1), o tempo médio de entrega de cada entrega individual será:
Lead Time = 1 / 0,5 = 2 meses por funcionalidade.O cliente recebe a primeira funcionalidade no segundo mês, a segunda no quarto mês, e assim sucessivamente, colhendo retorno financeiro e fornecendo feedback contínuo.
Agora, imagine a situação oposta, comum em organizações com problemas de priorização: a liderança decide iniciar as 12 funcionalidades da carteira simultaneamente (WIP = 12). Aplicando a relação matemática:
Lead Time = 12 / 0,5 = 24 meses.Neste segundo cenário, nenhuma funcionalidade fica pronta nos primeiros meses. A equipe arrasta todas as demandas em paralelo, gerando estoque de código não testado, aumentando o tempo de retorno sobre o investimento e expondo o negócio ao risco de obsolescência.
O cérebro humano não opera como um cluster de processadores paralelos. Cada alternância entre tarefas impõe um custo cognitivo elevado de reconfiguração mental. Esse atrito constante dilui o foco, eleva a incidência de retrabalho e bloqueia a criação de valor.
Boas Práticas para Otimizar o Throughput
Aumentar a vazão de entregas sem degradar a qualidade do produto exige disciplina operacional e desenho cuidadoso do sistema de trabalho:
- Estabeleça limites explícitos de WIP: Defina tetos máximos para cartões em cada coluna do quadro visual de tarefas. O lema central dos métodos ágeis de fluxo deve ser aplicado diariamente: pare de começar e comece a terminar.
- Fatie demandas em lotes econômicos pequenos: Para manter a estabilidade do fluxo e evitar discrepâncias extremas de tamanho, aprender como escrever user stories com critérios claros de aceite e quebra em fatias finas é fundamental.
- Adote lançamentos incrementais: A estratégia de limitar o escopo ao definir o Produto Mínimo Viável (MVP) reduz o lote de entrega, acelerando o retorno de investimento e o aprendizado com usuários.
- Identifique e resolva gargalos no fluxo: Acompanhe gráficos como o Diagrama de Fluxo Cumulativo (CFD) para identificar filas ocultas e etapas de espera que retêm itens concluídos tecnicamente, mas pendentes de validação ou publicação.
- Substitua estimativas subjetivas por previsões empíricas: Utilize o histórico semanal de Throughput para realizar projeções quantitativas através de simulações estatísticas, reduzindo debates improdutivos sobre pontos de planejamento.
Conclusão
O Throughput é um dos pilares mais objetivos e transformadores da gestão de fluxo ágil. Ao adotar a contagem real de entregas finalizadas combinada ao controle rigoroso do trabalho em andamento, as equipes conquistam previsibilidade sólida, eliminam gargalos invisíveis e sustentam um ritmo saudável de entregas orientadas a valor de negócio real.
Perguntas Frequentes (FAQ)
1. O que é Throughput na gestão ágil de projetos?
Throughput é a taxa de vazão que mede o número de itens de trabalho concluídos por uma equipe em um intervalo de tempo específico, como itens por semana ou por sprint. Diferente de estimativas abstratas de esforço, essa métrica considera exclusivamente o trabalho finalizado segundo o critério de pronto.
2. Como calcular o Throughput na prática?
O cálculo consiste em dividir o total de itens finalizados pelo número de unidades de tempo do intervalo analisado. Se uma equipe entrega 20 histórias em 4 semanas, a vazão média é de 5 itens por semana. Recomenda-se analisar a distribuição histórica em vez de apenas médias simples.
3. Qual é a relação entre Throughput e a Lei de Little?
A Lei de Little demonstra matematicamente que o Trabalho em Progresso (WIP) equivale ao produto do Throughput pelo Lead Time médio em sistemas estáveis. Isso significa que, para uma capacidade de vazão estável, quanto maior o volume de tarefas abertas simultaneamente, maior será o tempo de espera até a entrega.
4. Qual a diferença entre Throughput e Velocity?
A métrica de Velocity soma os Story Points planejados e entregues na sprint, dependendo de estimativas subjetivas de complexidade. Já o Throughput contabiliza a contagem objetiva de itens terminados, servindo de base para previsões estatísticas sólidas e simulações probabilísticas.
5. Como o limite de WIP ajuda a aumentar o Throughput?
O excesso de tarefas em paralelo gera gargalos e alto custo cognitivo de troca de contexto. Ao fixar limites rígidos de trabalho em progresso, a equipe foca em concluir itens antes de puxar novas demandas, eliminando bloqueios ocultos e aumentando a vazão global do sistema.
